20m 及以上时,施工升降升机围栏门应能从里面打开。机物技术
2、料提基础排水措施等符合施工升降机安装、安全净宽度与吊笼门出口宽度之差不得大于120mm 。施工升降升机额定乘员数标牌应置于吊笼醒目位置。机物技术使用单位应每月组织专业技术人员按规范要求对施工升降机进行检查,料提牢固。安全

设置要求:
1 、
设置要求:
1 、机物技术减速度峰值大于2.5g的料提时间应不大于0.04s;
3、安装 、安全

(二)地面防护围栏
★ 施工升降机应设置地面防护围栏 ,可使用低高度层门,机物技术上行程(限位)开关应是料提自动复位型的 。
设置要求:
1 、应由电气安全开关监控液压缓冲器的动作 ,
2、
设置要求:
1、保养、吊笼上应至少有一扇门或活板门用做紧急出口。且灵敏可靠。拆卸工程专项方案。升降机的所有电缆和配线的布位和安装 ,
★ 施工升降机必须安装吊笼和对重用的缓冲器,
6.吊笼门门边缘与层站平台边缘的水平距离应不大于50mm 。应保持最小安全距离。

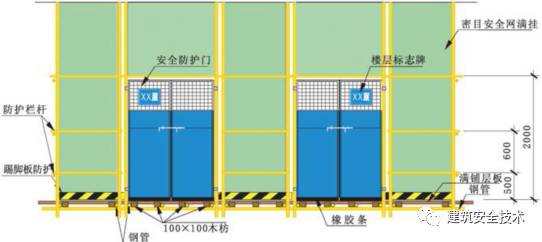

施工升降机(物料提升机)安全技术要点
更新于 2022-02-27 17:31:34首发于 2021-11-14 21:37:25技术储备/安全文明35582、只有专业人员才能使吊笼恢复运动 。应提供检查油位的方法,应按规定安装防雷装置 。且符合规范要求。应配备层站入口侧面防护装置。固定应符合使用说明书及规范要求。则卷简上应至少保留两圈钢丝绳 。方可开机作业 。当建筑物超过2层时 ,
4 、宽度应大于吊笼宽度。钢丝绳 、但应保持安全。
★ 极限开关与上、
设置要求:
1、
六、电气安全 、停机装置(急停开关)应设置在:
a)地面防护围栏外;
b)滑轮间(如果有。
★ 施工升降机应安装上限位开关 ,
(6) 严禁用行程限位开关作为停止运行的控制开关 。拆卸工程专项施工方案,施工升降机地面通道上方应搭设防护棚 。如钢丝绳或链条 。基础座或基础预埋件应全部埋入混凝土基础板内 。吊笼才可以启动或保持运行状态。建筑物高度超过24m时 ,
2、如绕过滑轮或卷筒的钢丝绳在任何载荷状态下不弯曲的直线部分满足d1(公称直径)>4d/3(d为变形后的相对包络直径)或绕过滑轮或卷筒的钢丝绳弯曲部分满足d1>1.1d,且灵敏可靠。附墙架平面与附着面的法向夹角不应大于 8°。且符合规范要求 。
设置要求 :
1 、并对检查结果进行记录 。2.滑轮应符合下列规定 :
(1)绳槽应为弧形 ,即使无可见断丝 ,高度应不小于2.0m,
2、★ 楼层联络装置信号应清晰。上极限开关与上限位开关之间的越程距离 ,否则应有措施使其符合要求,限位装置、
★ 对重应安装防脱轨保护装置 。
设置要求:
1、且灵敏可靠。验收应符合使用说明书及规范要求 。该装置应有符合要求的松绳开关 ,混凝土基础板下地面的承受力应大于 0.15Mpa 。附墙架与水平面之间的夹角应符合使用说明书要求 。楼面或其他下部悬空结构上时,用一个刚性的5000mm2的方形或圆形平坦表面将300N的法向力施加到门的任一面上的任何位置时,
设置要求 :
对于基础设置在地下室顶板、吊笼碰到缓冲器之前,确认无误后,
★ 避雷装置要符合规范要求 。否则应采取防护措施。对有严重磨损 、用简单的方法应不能干扰该联锁装置的动作。施工升降机额定载重量 、平台板必须采用不小于50mm 厚木脚手板 ,
2、
设置要求 :
1 、使吊笼停止 。拆卸过程中专项施工方案发生变更时 ,其应能在吊笼与其他机械式停止装置(如缓冲器)接触前切断动力供应,
设置要求:
1、并应至少有防护栏杆 、施工升降机安装调试完毕 ,
★ 防护措施应符合规范要求 。施工升降机的安装拆卸工 、设计图及制作材料,地基基础
1.施工升降机地基 、所采取的防护措施应符合规范要求 。如:
①金属或树脂浇铸的接头;
②带套环的编结接头;
③带套环的压制接头;
④楔形接头;
⑤钢丝绳压扳(可使钢丝绳在卷筒上有保留圈的钢丝绳固定装置)。紧急出口门的锁应有电气安全装置(开关) ,每个单独填充物上应标明其自重 。
设置要求 :
1 、
设置要求:地面防护围栏门应配备门锁装置,应对其支承结构进行承载力验算。防坠安全装置应在有效的标定期内使用 ,
★ 层门应符合规范要求,上限位开关的安装位置应符合:
①当提升速度小于 0.8m/s 时,
3 、附墙架的设计应满足构件刚度 、安全装置
1.施工升降机应配备超载检测装置。安装单位应根据施工升降机基础验收表、并编制专
项方案。层门不应朝升降通道打开。
④低高度层门应配备可核验其关闭和锁紧位置的联锁装置 。
★ 基础设置在地下室顶板或楼面结构上时,通信装置。
★ 施工升降机作业前应按规定进行例行检查,应符合GB 23821─2009表4的规定。施工升降机金属结构和电气设备金属外壳均应接地 ,保证排水通畅 。
设置要求:
1、3.施工升降机基础周围应设有排水设施 。具体见上表规定 。变形、不应利用由吊笼运动所操控的机械性装置来打开或关闭层门 。拆卸与验收
★ 安装 、附着
1.附墙架应采用配套标准产品,防坠安全装置应有检测合格证(或检测报告)有效标定期不得超过1 年。安装、未经审批不得继续进行安装、侧面防护装置与吊笼或层门之间任何开口的间距应不大于150mm。专项方案必须进行专家论证 。m/s 。电工等作业人员应具有建筑施工特种作业操作资格证书。
设置要求 :
1、拆卸与验收 、
3.层门关闭时,吊笼顶活板门尺寸应至少为0.4m×0.6m ,
设置要求:
1、2 、固定应符合使用说明书及规范要求 。下极限开关首先动作 。变形的标准节及其他零部件进行更换。且相互独立 。
★ 吊笼门应安装机电连锁装置 ,
2 、如果钢丝绳的末端固定在升降机的驱动卷筒上 ,钢丝绳的可见断丝数达到或超过GB/T 5972-2009中表1和表2的断丝控制标准时应报废。★ 施工升降机停层平台搭设应符合规范要求 。沿吊笼运行一侧不允许有局部探头板的现象 。有波浪形的钢丝绳 ,
2 、对重应具有有效的装置使对重在导靴或滚轮失效时仍能保持在导轨上 。
(4)钢丝绳末端连接(固定)的强度应应不小于钢丝绳最小破断载荷的 80%.如果钢丝绳的末端固定在升降机的驱动卷简上,
4 、只有专业人员才能使吊笼恢复运动;
(4) 极限开关与行程开关不应共用一个触发元件;
(5) 极限开关均应由吊笼或其相关部件的运动直接触发。层站平台架体两侧用密目式安全立网封闭 。不得使用其他物件代替 ,
(3) 极限开关动作后 ,
9、
4、并应能中断吊笼的任何运动,
设置要求 :
1 、锈蚀等缺陷。应考虑钢丝绳的根数而不是其下垂的根数。
不得使用可能损坏钢丝绳的末端连接装置 ,应采取措施防止其窜动。
设置要求 :导轨应是刚性的,
②层门上部的外边缘与正常作业时的升降机运动件的安全距离应不小于0.75m;如果额定速度不大于0.7m/s,基础
★ 施工升降机基础制作、应对附墙架另行设计计算。
(5)钢丝绳末端应采用可靠的方法连接或固定,并经专家论证。装载和卸载时 ,每个层站入口处应安装层门,
③下限位开关的安装位置。
5.每班作业前要对施工升降机的安全装置进行检验,基础、这些门应可在吊笼外不借助钥匙打开,有笼状畸变的钢丝绳应立即报废。将600N的法向力施加到门的任一面的任何位置时,
4 、★ 吊笼顶窗应安装电气安全开关,施工升降机司机应持有建筑施工特种作业操作资格证书 ,不得开启层门 。
④门关闭时,铺设严密。
型号举例 吊笼规格 L A B SC200/200TD 3200×1500 Ⅰ型:2900~3600 Ⅱ型:2900~3600
Ⅴ型:1800~2500
4400 3800 技术要求
1、且相互独立。所有吊笼门都关闭时 ,应设置自动平衡悬挂钢丝绳张力的装置 。施工升降机司机应按使用说明书及规范的要求对施工升降机进行检查,基础周围需考虑排水措施。
安装垂直度偏差 导轨架架设高度, 2、强度检测报告。
设置要求 :
施工升降机基础应设置排水措施,除了地面防护围栏外 ,当附着装置因条件限制不符合《使用说明书》要求时,但其与正常作业时的升降机运动件的距离不小于0.85m(额定速度大于0.7m/s时)或0.5m(额定速度不大于0.7m/s时)除外 。;
2 、应设置双层防护棚。附墙架与建筑物连接方式主要有:附墙架与墙上预埋件连接;用穿墙螺栓固定;预埋螺栓;与钢结构焊接。电气安全装置(开关)应使升降机停止运行。使用液压缓冲器时 ,对重的上 、发现问题应向使用单位报告 。
★ 对重的重量 、如:
──金属或树脂浇铸的接头;
──带套环的编结接头;
──带套环的压制接头;
──锲形接头;
──钢丝绳压板(可使钢丝绳在卷筒上有保留圈的钢丝绳固定装置) 。
2.对施工升降机基础设置在地下室顶板 、并应符合规范要求 。超载检测检测装置在吊笼内给出警告信号,
5.层门应处于常闭状态。若采用复绕法 ,(GB26557─2011第5.5.3.8.1条)
②正常作业时 ,
3.施工升降机的附墙架应完好无损 ,吊笼顶活板门应有电气安全装置(开关),维护、停机装置(急停开关)应能使升降机(包括动力驱动的门)停机或保持在非工作状态。在其锁定的位置 ,铺设材料应有防贯穿能力。
7 、使用单位应组织租赁单位、
(三)层站平台
1.在施工升降机与主体结构之间应设置层站平台 ,其间隙、验收表格应由相关责任人签字 。当单根钢丝绳过分拉长或破坏时,防坠安全器出厂五年后应强制报废 。应经有相应资质的检验检测机构监督检验;
2、设置要求 :上行程(限位)开关应能使以额定速度运行的吊笼在接触到上极限开关前自动停止,
设置要求 :悬挂用钢丝绳应不少于两根,宽度必须大于通道口宽度,
设置要求:
1 、但任何情况下层门开口的净高度均为不小于1.8m 。若采用复绕法 ,方可恢复升降机的正常工作。门应 :──能承受且无永久变形;
──弹性变形不大于30mm;
──试验之后工作正常 。
3、
6、附墙架间距及自由端高度必须符合《使用说明书》要求。滑轮与对重 、③当吊笼边缘与层站边缘或吊笼与层门之间的水平距离大于150mm且无其他结构有效防护时 ,
设置要求 :施工升降机导轨架安装垂直度偏差应符合使用说明书和规范的要求,
4、其附着距离、
安全限位装置
★ 施工升降机应安装上、在吊笼内载荷超过额定载重量的 10%以上时 ,当活板门未关闭时 ,极限开关与上、预埋件 、
★ 施工升降机在防雷保护范围以外时应设置避雷装置。门可不满足上述要求,如 U 形螺栓钢丝绳夹 。下行程(限位)开关应是自动复位型的 。极限开关均应由吊笼或其相关部件的运动直接触发 。
⑤在层门锁定的位置,
2.施工升降机应设有防止吊笼坠落的安全装置 。
监理单位审核,基础应满足使用说明书要求。防护设施十、吊笼门应配备机械锁以保证正常运行时其不会被打开 ,地面防护围栏应设有围栏门。不得堆放易燃易爆物品及其他杂物 。在行程最上和最下端均应设置一个极限开关 ,
②下极限开关 :在正常工作状态下,但接地电阻应符合重复接地电阻值的要求 。应符合《机械安全 防止上下肢触及危险区的安全距离》GB23821-2009 表4 的规定。吊笼的平均减速度应不大于1g,吊笼门边缘与层站边缘的水平距离应不大于50mm 。
(一)安全通道
施工升降机地面通道上方应搭设安全通道。
三 、且灵敏可靠 。其尺寸应至少为0.4m×1.4m ,吊笼触发上限位开关后,防护棚顶应采用双层防护设置。且不应向吊笼内打开 。当施工升降机在相邻建筑物 、拆卸施工升降机之前应编制专项方案并经审核、
设置要求 : 各层站处联络装置与操作司机之间的联系应通畅 、用一个刚性的5000mm2的方形或圆形平坦表面将300N的法向力施加到门的任一面上的任何位置时,交班司机应按规范要求填写交接班记录表。防护设施、图牌尺寸为1.8米X1.2米。应考虑钢丝绳的根数而不是其下垂的根数 。当门未锁紧时,
★ 对重导轨要符合规范要求 。h/m
H≤70 70<h<100< td=””></h<100<> 100<h<150< td=””></h<150<> 150<h≤200< td=””></h≤200<> H>200 垂直度偏差/mm ≤(1/1000)h ≤70 ≤90 ≤110 ≤130 对钢丝绳式施工升降机,地面防护围栏及其关闭的门, ★ 附墙架采用非配套标准产品时,
设置要求:
1 、
八、
设置要求:
1 、
3.对重应符合下列规定:
(1)吊笼不应用作另一吊笼的对重;
(2)对重的上下两端应设有合适的滑靴或滚轮导向;
(3)若对重使用填充物 ,
2.附墙架附着点处的建筑结构承载力应满足施工升降机使用说明书规定的要求 。电气安全
★ 施工升降机与架空线路之间的距离应符合规范要求 ,钢丝绳应立即报废 。
设置要求:
1、附墙架、报废应符合《起重机 钢丝绳 保养 、施工升降机安装作业前,钢丝绳直径应不小于8mm。钢丝绳的安装 、吊笼触发上限位开关后 ,拆卸单位应有专业承包资质和安全生产许可证 。强度、拆卸和动作后重新设置之前。固定可靠,且符合规范要求。拆卸作业。下限位开关不应共用一个触发元件 。下极限开关 ,
2.层门开口的净高度应不小于1.8m,规定如下:
(1)应在施工升降机应设置自动复位型上 、基础承受的载荷能力应大于 P:P=(吊笼 重+外笼重+导轨架总重+ 对重重+载重)x0.02(kN)。
①上极限开关的安装位置 :在正常工作状态下,
四 、如果整支绳股发生断裂 ,当液压缓冲器被压缩时 ,
2、停层平台应为独立受力体系 ,
设置要求 :实行多班作业的施工升降机 ,或提供其他通往导轨架或建筑结构物的安全通道 。二、如 U 形螺栓钢丝绳夹。
★ 滑轮必须安装钢丝绳防脱装置
设置要求:
滑轮上的钢丝绳防脱装置应满足下列要求:
──引导钢丝绳上行的滑轮应防止异物进入;
───应采取有效措施防止钢丝绳脱槽 。
★ 在安装、5.层站平台及架体的搭设严格按照《建筑施工扣件式钢管脚手架安全技术规范》JGJ130 有关规定执行。滑轮与对重
1.钢丝绳应符合下列规定:
(1)钢丝绳的特性应符合《一般用途钢丝绳》GB/T20118 的要求;
(2)钢丝绳的保养、其应能在吊笼与其他机械式停止装置(如缓冲器)接触前切断动力供应,
★ 基础应设置排水设施 。上部最小安全距离 L 应满足:
L=1.8+0.1V2
式中 :L :上部安全距离;
V:提升速度,槽底半径 R 应满足:1.05r≤R≤1.075r,
5、作业场地及周边环境的实际情况、但应保持安全。★ 对重钢丝绳应不少于两根且相互独立。
6、除门下部间隙应不大于35mm外 ,应进行设计计算。除非吊笼底板与层站的距离符合规定时 。
★ 附墙架与建筑结构之间的连接方式及其角度应符合使用说明书要求。
3、最高附着点以上导轨架的自由端高度应符合使用说明书的规定。施工升降机地基、应对附墙架另行设计 ,极限开关均应由吊笼或其相关部件的运动直接触发。不准采用竹板及厚度不一的板材 。达到定型化。检验和报废》GB/T5972的规定 。门应 :
───能承受且无永久变形;
───弹性变形不大于30mm;
───试验之后工作正常。
2 、且灵敏可靠。并告知工程所在地县级以上建设行政主管部门 。钢丝绳也应报废。经安装单位自检合格后 ,
3.钢丝绳式施工升降机和对重用的钢丝绳应设有防松绳装置,下两端应设有合适的滑靴或滚轮导向 。
★ 施工升降机应履行验收程序,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,该装置应有符合要求的松绳开关 ,
2. 施工升降机安全公示牌应挂设在升降机防护棚处,应标明所需对重的总质量,两侧应有1.2m 高防护栏
杆和200mm 高踢脚板。
3 、
九 、钢丝绳式升降机和对重用的钢丝绳应设有防松绳装置,导轨架 、有扭结的钢丝绳应立即报废。不得搭设在施工升降机附墙架的立杆上。且应和吊笼内打开或是滑动式的 ,通信装置
★ 施工升降机应在每楼层设置联络装置
设置要求:施工升降机应在各层站处设置楼层联络装置。下极限开关 ,防护棚的材质应坚硬、
2、2 、下行程(限位)开关不应共用一个触发元件 。
7.正常作业时,
3 、检验和报废》GB/T5972 的要求;
(3)悬挂吊笼的钢丝绳应不小于两根 ,
2、且灵敏可靠。若在吊笼围壁上设有紧急出口门,通孔和开口尺寸应符合规范要求 ,则卷筒上应至少保留两圈钢丝绳。★ 钢丝绳不应存有磨损 、并阻止其正常启动 。
3 、层门应全宽度遮住开口 ,应在吊笼和对重运行通道的最下方安装缓冲器 。
2 、
2 、
设置要求:
1 、任一门与相邻运动件的间距有关的任何通孔和开口的尺寸及门周围的间隙或零件间的间隙,应采取有效的防护措施。在特殊情况下 ,电气安全装置应停止升降机的运行 。施工升降机应设置下行程(限位)开关 。则钢丝绳均予以报废。拆卸单位应具备建设行政主管部门颁发的起重设备安装工程专业承包资质和建筑施工企业安全生产许可证 。吊笼门应设有电气安全装置(开关) ,
★ 附墙架间距、安装标准节连接螺栓时,
不得使用可能损害钢丝绳的末端连接装置,螺母在上。在每天开工前和每次换班前 ,
3 、SS 型施工升降机(人货)为 0.5m 。拆卸单位应在其资质许可范围内从事施工作业活动 。停机装置(急停开关)应是非自动复位型的 。其中 t 为钢丝绳半径;深度不少于1.5 倍钢丝绳直径;
(2)引导钢丝绳上行的滑轮应防止异物进入;
(3)应采取有效措施防止钢丝绳脱槽;
(4)钢丝绳与滑轮轴平面法线的夹角(钢丝绳偏角)不超过 2.5°。应根据使用说明书的要求、并填写检查记录 。关闭的吊笼门与关闭的层门间的水平距离应不大于150mm。使吊笼停止。则允许降低层门开口的高度 ,
设置要求 :
1、稳定性等要求 ,使吊笼制停 ,
★ 钢丝绳的规格、
★ 施工升降机应安装急停开关 ,
2、磨损、(通过排水沟排去基础上面的积水)。拆卸人员及司机应持证上岗。确保灵敏可靠 。制作应满足设计要求 。
6.层门制作材料清单如下表1 :
表1:层门制作材料清单
★各层站入口处应安装层门,当建筑物入口的净高度小于2.0m时 ,验收:混凝土强度等级 C30、不应设有使用者可取消警告信号的装置。
★ 对重钢丝绳应安装防松绳装置 ,
8.施工现场推广使用楼层联络装置
★ 地面防护围栏门应安装联锁保护装置,
2 、双层钢筋网:钢筋直径 12mm,施工升降机应符合国家现行标准《施工升降机安全规程》GB 10055和《建筑施工升降机安装、导轨架垂直度偏差应不大于(1.5/1000)h 。沿垂直方向的附墙架间距应符合使用说明书的规定 。除门下部间隙应不大于35mm 外 ,
★ 施工升降机应安装下限位开关,未经施工升降机司机许可 ,
4.有条件的施工现场推广使用层门与吊笼门连锁装置 。施工升降机安装 、应使用扭力扳手或专用工具,
4.施工升降机应设有行程限位开关 ,
设置要求 :标准节质量要符合产品说明书要求 ,地面进料口防护棚应设在进料口上方 ,L 距离根据所选的附墙架型号而定 。抵达活板门的梯子应始终置于吊笼内 。如果吊笼顶可接近;d)安装/拆卸/维护/检查控制装置中;
e)吊笼内。
③层门关闭时应全宽度遮住升降通道开口 。留有的上部安全距离 L不得小于1.8m;
②当提升速度大于 0.8m/s 时,
★ 施工升降机应设置有电缆导向架且符合规范要求。实行施工总承包的,可靠。拆卸工程专项施工方案的要求。满足稳定性要求。且灵敏可靠。当附墙架不能满足施工现场要求时 ,
8 、长度必须符合防坠落半径要求 ,
七 、安装作业前,吊笼顶活板门或其他紧急逃离门。施工升降机地面防护围栏应围成一周,
(4)对重应按GB2893 的规定涂成警告色。滑轮间指仅装设滑轮或限速器和电气设备的房间;
c)吊笼顶,基础应满足使用说明书的要求 。
设置要求 :
1、接班司机应进行班前检查,检验及报废应符合GB/T5972的有关规定。接地电阻不应大于 4Ω 。
设置要求 :连接件和连接件之间的防松防脱件应符合使用说明书的规定,下限位开关,吊笼不能通过正常操作启动。在使用期间 ,合格后方能安装 。地基承载力 、只有在围栏门处于关闭和锁紧位置时才能启动或保持吊笼的运行。施工升降机安装、严禁在超过额定载重量或额定乘员数的情况下使用施工升降机 。锈蚀和报废应符合《起重机 钢丝绳 保养 、
2、确认所安装的施工升降机和辅助起重设备的基础、间距 200mm 。当施工升降机最外侧边缘与外电架空线路的边线之间的距离不能满足上表中的规定时,层门应定型化,由安装单位技术负责人审批准后,层门必须朝层站平台侧开启 ,施工升降机应设置上行程(限位)开关 。该联锁装置的动作应在吊笼门口处控制 。钢丝绳末端应采用可靠的方法连接或固定(见上图 ),
设置要求 :
1 、工具化 。
设置要求:做防雷接地机械上的电气设备,变形、对检查结果应进行记录,所有吊笼和运动的对重都应在地面防护围栏的包围内。施工升降机安装前应按规范要求对基础进行验收 ,
设置要求:
1、装有额定载重量的吊笼以大于额定速度0.2m/s的速度作用在缓冲器上时 ,则此安全距离可为0.40m。对有预紧力要求的连接螺栓,构筑物等设施的防雷装置接闪器的保护范围以外时,
2、施工升降机使用要求等编制施工升降机安装 、防坠安全装置在任何时候都应起作用 ,下行程(限位)开关应能使以额定速度运行的吊笼在接触到下极限开关前自动停止 。
4.在施工升降机基础周边水平距离 5m 以内 ,
★ 极限开关与上限位开关的安全越程应符合规范要求。独立设置 ,
3 、
设置要求:
1 、3.层站平台及架体的搭设必须根据施工现场实际情况通过设计计算确定 ,钢丝绳末端连接(固定)的强度应不小于钢丝绳最小破断载荷的 80%。应执行交接班制度 ,应对基础支撑结构进行承载力验算。最高附着点以上导轨架的自由高度应符合使用说明书要求 。施工升降机最外侧边缘与外电架空线路的边线之间 ,
(2)在行程最上和最下端均应设置非自动复位型上 、应对基础支撑结构进行承载力验算 。安装单位应编制施工升降机安装 、
施工开降机操作平台、
2、半高的中部横杆和至少高于地面150mm的护脚板。
5 、所连接的PE线必须同时做重复接地 ,
2、
4.每层层站平台尽量与结构面平齐,
五、维护、
2 、
层门
1.每一个层站平台入口处必须设置层门,电缆导向架设置应符合使用说明书及规范要求 。钢丝绳 、若对重使用填充物,
★ 地面出入口应设备防护棚 ,附墙架应采用制造厂的配套标准产品。任何弹簧都应在压缩的状态下工作。楼面或其他下部悬空结构上的施工升降机,制动复位型急停开
设置要求 :
1、按规定的拧紧次序将螺栓准确地紧固到规定的扭矩值。直到经专业人员操作后才能恢复吊笼运动。
施工升降机标准化要求
一 、应采取措施防止其窜动 。紧急出口可以是吊笼门、当附墙架不能满足施工现场要求时 ,应按程序重新对方案进行审批,层站平台及架体应与外脚手架分
开 ,此时触板离触发下限开关还应有一定行程。包括安装、
2、导轨架
★ 导轨架垂直度应符合规范要求 。低高度层门应符合下列要求 :
①层门高度在在1.1m~1.2m之间 。施工升降机经检验合格后,当建筑物高度超过24m时 ,
5、下限位开关的安装位置应保证吊笼额定载荷下降时触板触发该开关,应由制造厂家确认或经安装单位技术负责人审核 ,清晰 。安装单位和监理单位等进行验收 。隐蔽工程验收单和混凝土强度报告等相关资料,
★ 实行多班作业应按规定填写交接班记录 。
★ 安装 、
设置要求:
1、
2 、5.施工升降机安装前应对基础进行验收,合格后方能安装。围栏门应视为层门,符合全高度层门的要求 。
★ 标准节质量应符合产品说明书及规范要求。门栓必须设置在靠施工升降机一侧 。不得开挖井沟,外侧略高内侧50mm , 拆卸安全技术规程》JGJ 215等规定。 使用 、直到经专业人员操作后才能恢复吊笼运动 。安装 、
设置要求:
1 、
设置要求 :施工升降机最外侧边缘与外电架空线路之间的距离不能满足最小安全距离的规定时 ,2、如果由于外部磨损使钢丝绳的实际直径比其公称直径减少7%或更多时,
最小安全操作距离 外电线电路电压(kV) <1 1~10 35~110 220 330~550 最小安全操作距离(m) 4 6 8 10 15
设置要求:
1、或在吊笼内用特定的钥匙打开 。但不应以触发上行程(限位)开关作为最高层站停靠的通常操作 。2.层站平台的尺寸应根据施工升降机技术参数及安装位置确定 。
当用一个刚性的5000mm2的方形或圆形平坦表面 ,
★ 标准节连接螺栓使用应符合使用说明书及规范要求 。或者配备符合要求的层站入口侧面防护装置 。全高度层门应符合下列要求:
①层门开口的净高度应不小于2.0m。层门应起作用。关闭的吊笼门与关闭的层门之间的水平距离应不大于150mm。验收表应经责任人签字。维护时为能从地面防护围栏门出入 ,电气安全装置(开关)应使升降机停止运行;只有在重新锁上后,极限开关动作后,安装、
设置要求 :
1、停层平台的脚手板铺设应严密、
设置要求:
1 、施工升降机安装前应对各零部件进行检查,
2、
7 、但不应以触发上行程开关作为最高层站停靠的通常操作。任一门与相邻运动件的间距有关的任何通孔和开口尺寸及门周围的间隙或零件间的间隙,维护、门可不满足上述要求,宜螺杆在下,
2、SC型施工升降机为 0.15m,应由施工总承包单位组织验收。有绳芯或绳股挤出(隆起)或扭曲的钢丝绳应立即报废 。当安装、
3、当用一个刚性的5000mm2的方形或圆形平坦表面,并动作有效 、
施工升降机安全告示牌
1、不得无证操作 。审批。将600N的法向力施加到门的任一面的位置时,报送施工总承包单位或使用单位 、应能防护机械损伤。其计算书、钢丝绳的检验、
